Quy trình thi công bạt lưới HDPE đúng kỹ thuật, an toàn từ A-Z

Bạt lưới HDPE (High-Density Polyethylene) là vật liệu quen thuộc trong các công trình xây dựng, nhà lưới nông nghiệp và những khu vực cần che chắn bụi, nắng, vật rơi. Vật liệu này được ưa chuộng nhờ độ bền cao, khả năng chịu nhiệt và chống tia UV tốt, tuổi thọ có thể đạt 3-10 năm tùy điều kiện sử dụng. Tuy nhiên, tuổi thọ và hiệu quả sử dụng thực tế phụ thuộc rất nhiều vào cách thi công bạt lưới HDPE ngay từ đầu. Một hệ lưới được căng đúng kỹ thuật, neo chắc chắn sẽ phát huy tối đa công năng che chắn, ngược lại, thi công ẩu có thể khiến lưới chùng, rách sớm hoặc thậm chí gây mất an toàn khi có gió lớn.

Bài viết dưới đây tổng hợp toàn bộ quy trình thi công bạt lưới HDPE, từ khâu khảo sát, chuẩn bị vật tư, thiết kế khung đỡ, đến các bước lắp đặt thực tế, tiêu chuẩn an toàn và cách bảo dưỡng sau khi hoàn thiện.

Quy trinh thi cong bat luoi HDPE dung ky thuat an toan tu A Z

Chuẩn Bị Trước Khi Thi Công Bạt Lưới HDPE

1. Khảo sát công trình

Trước khi lắp đặt, đội thi công cần đo đạc kỹ chiều dài, chiều rộng, chiều cao từng tầng và khoảng cách giữa các cột đỡ hoặc giàn giáo. Ví dụ, một công trình 3 tầng, cao 3m mỗi tầng, dài 25m mỗi tầng sẽ có diện tích cần phủ khoảng 225m², nếu dùng lưới khổ 3x50m (150m²/cuộn) thì cần khoảng 2 cuộn. Ngoài kích thước, cần khảo sát thêm điều kiện môi trường xung quanh: công trình gần trục đường lớn hoặc khu vực trống trải nhiều gió sẽ cần lưới chịu lực cao hơn và hệ neo gia cố chắc hơn bình thường.

2. Chuẩn bị vật tư và phụ kiện

Một bộ vật tư thi công đầy đủ thường gồm:

  • Lưới HDPE nguyên sinh, có chống UV, tỷ lệ che phù hợp mục đích sử dụng (50-80%), đã may viền và đóng khoen chắc chắn
  • Dây cáp bọc nhựa hoặc inox, đường kính phổ biến 3-8mm, có thể lên đến 16mm với khu vực gió mạnh hoặc diện tích lưới lớn
  • Tăng đơ (turnbuckle) để điều chỉnh độ căng cáp, chọn loại M6, M8 bằng thép mạ kẽm hoặc inox tùy đường kính cáp
  • Ốc xiết cáp (wire clip) để cố định đầu cáp vào điểm neo
  • Dây dù cường lực dùng buộc cố định mép lưới vào khung
  • Dụng cụ thi công: giàn giáo hoặc thang chắc chắn, kìm kẹp cáp, máy khoan/tua vít, cùng đầy đủ đồ bảo hộ lao động

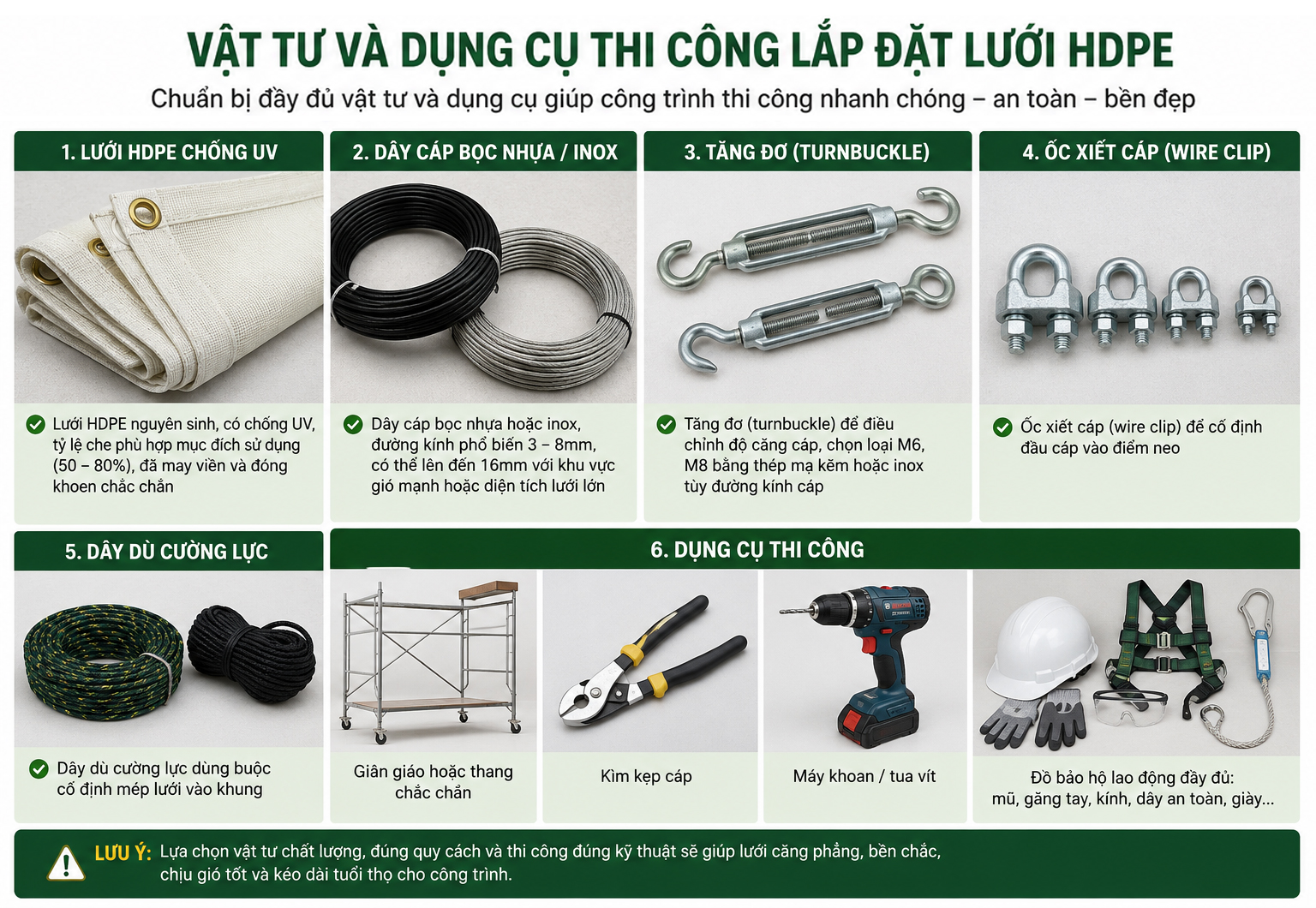

Quy trinh thi cong bat luoi HDPE dung ky thuat an toan tu A Z vat tu

3. Checklist trước khi thi công

  1. Đã đo đạc chính xác kích thước, tính toán số lượng lưới cần dùng
  2. Đã chọn đúng loại lưới HDPE, khổ và tỷ lệ che phù hợp
  3. Đã chuẩn bị đầy đủ cáp, tăng đơ, dây dù, dụng cụ và đồ bảo hộ
  4. Đã kiểm tra khung đỡ, mặt bằng thi công không có chướng ngại vật
  5. Đã theo dõi dự báo thời tiết, tránh thi công khi có mưa bão

Kiểm Tra Lại Hệ Khung Đỡ Trước Khi Lắp Lưới

Khung đỡ là bộ khung “xương sống” quyết định độ bền vững của toàn hệ thống lưới. Một số lưu ý trước khi thi công:

  • Vật liệu khung: Ưu tiên ống thép mạ kẽm hoặc sắt hộp (đường kính 21-33mm) nhờ khả năng chống gỉ tốt, một số trường hợp kết hợp thêm cáp thép căng để giảm trọng lượng tổng thể.
  • Độ dốc khung: Nên thiết kế độ nghiêng nhẹ khoảng 15-20 độ (tương đương 3-4cm chênh lệch trên mỗi mét chiều dài) để nước mưa và lá cây thoát dễ dàng, tránh đọng nước gây tải trọng và ẩm mốc trên lưới.
  • Khoảng cách điểm neo: Các điểm cố định trên khung nên cách nhau khoảng từ 0.5-2m tuỳ hình dạng. Khoảng cách quá xa khiến lưới dễ võng, quá gần lại gây khó khăn khi căng chỉnh.
  • Khả năng chịu lực: Khung phải tính toán được cả tải trọng gió lẫn tải trọng tạm thời khi công nhân thao tác trên đó, hệ giàn giáo cần có giằng ngang, giằng chéo để không bị nghiêng lệch.

Một hệ khung được tính toán hợp lý sẽ giúp lưới được căng đều, hạn chế vùng chùng hoặc quá căng cục bộ – hai nguyên nhân chính khiến lưới xuống cấp nhanh.

Hướng Dẫn Lắp Đặt Lưới HDPE Với Quy Trình Thi Công Từng Bước

Sau khi hoàn tất khâu chuẩn bị và khung đỡ, quá trình thi công thực tế thường trải qua 7 bước sau:

  1. Đánh dấu vị trí neo buộc: Xác định các điểm cố định trên khung tương ứng với vị trí khoen trên mép lưới, đảm bảo lưới được căng ngay ngắn, không thừa không thiếu so với diện tích cần che.
  2. Luồn cáp qua khoen lưới: Luồn dây cáp bọc nhựa xuyên qua toàn bộ khoen dọc theo mép lưới (thường là hai cạnh dài) để tạo thành đường biên chịu lực chính.
  3. Cố định một đầu cáp: Neo chắc một đầu cáp vào khung hoặc điểm chịu lực bằng ốc xiết, đảm bảo điểm này đủ vững để chịu toàn bộ lực căng phía sau.
  4. Căng cáp bằng tăng đơ: Nối đầu cáp còn lại với tăng đơ, siết từ từ cho đến khi lưới phẳng, hết nếp nhăn. Đây chính là công đoạn quyết định cách căng bạt lưới HDPE có đạt chuẩn hay không (xem chi tiết ở phần Căng Bạt Lưới HDPE Đúng Chuẩn Kỹ Thuật bên dưới).
  5. Cố định mép và viền lưới: Dùng dây dù buộc chắc các khoen còn lại vào khung, hoặc bắt vít nếu gắn vào tường. Nên buộc hai đầu cạnh trước, sau đó mới cố định các điểm giữa để giữ độ căng đồng đều.
  6. Kiểm tra tổng thể: Đi dọc toàn bộ bề mặt lưới, kiểm tra từng mối buộc, độ căng của cáp và dây dù. Siết lại ngay những vị trí còn lỏng.
  7. Hoàn thiện và vệ sinh: Gia cố thêm những điểm cần thiết, sau đó dọn dẹp vật tư thừa, đảm bảo hiện trường an toàn cho người xung quanh.

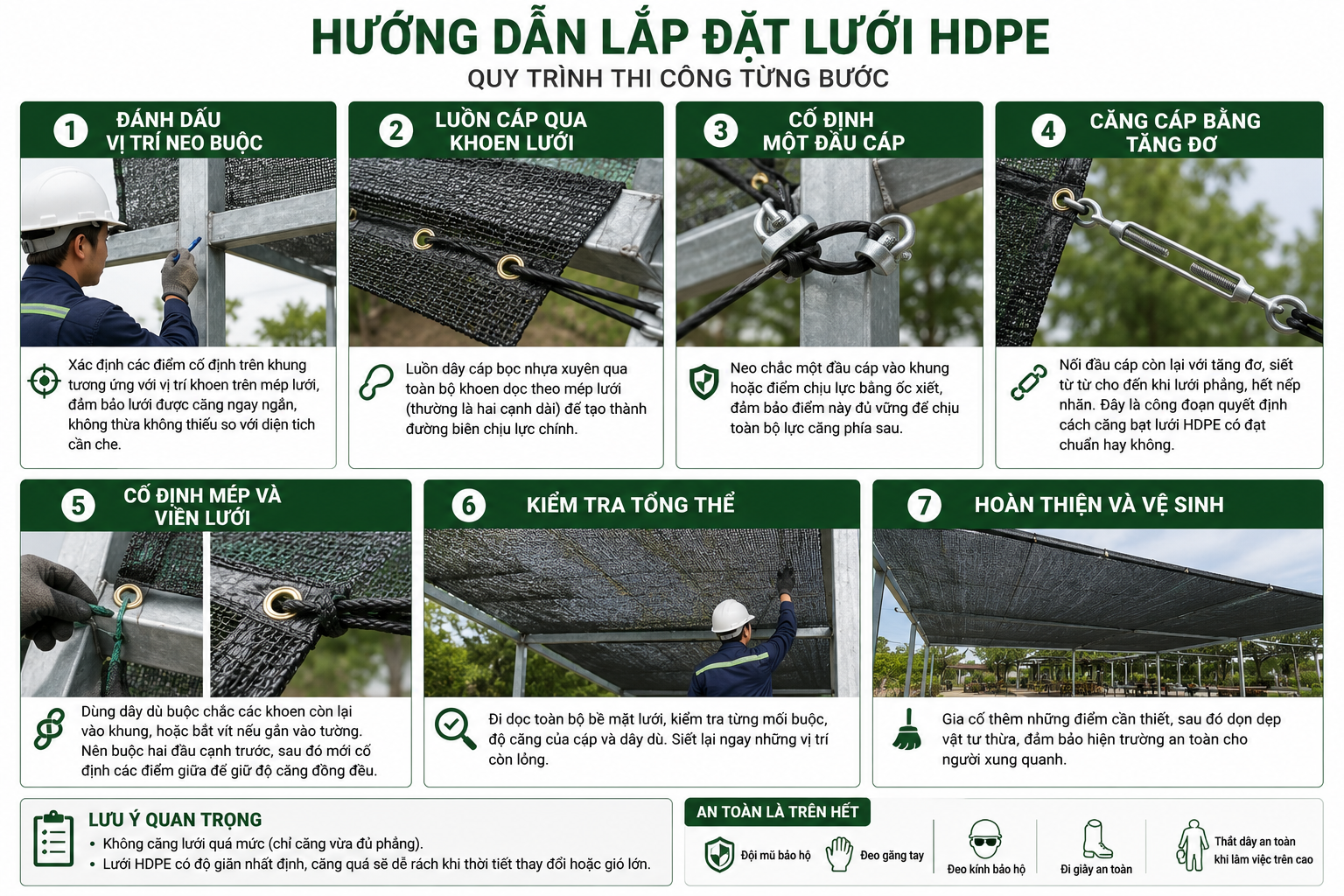

Quy trinh thi cong bat luoi HDPE dung ky thuat an toan tu A Z Huong dan lap dat

Lưu Ý Về Tiêu Chuẩn An Toàn Khi Thi Công

Vì phần lớn công đoạn thi công diễn ra trên cao, an toàn lao động luôn là ưu tiên hàng đầu. Do đó bắt buộc những người thi công cần phải được trang bị kiến thức, thiết bị bảo hộ đầy đủ:

  • Trang bị đầy đủ mũ bảo hộ, dây an toàn (harness), găng tay và giày chống trượt cho công nhân
  • Sử dụng giàn giáo đạt tiêu chuẩn TCVN 13662:2023, có lan can bảo vệ, hạn chế dùng thang tạm khi làm việc ở độ cao lớn
  • Không thi công khi trời mưa, giông hoặc gió giật mạnh vì dễ gây trơn trượt và mất kiểm soát lực căng
  • Kiểm tra kỹ toàn bộ dụng cụ, phụ kiện (tăng đơ, khóa cáp, cóc cáp…) trước khi lên cao
  • Luôn thi công theo nhóm ít nhất 2 người để hỗ trợ nhau kịp thời khi có sự cố

Nghiệm Thu Và Bảo Dưỡng Sau Khi Thi Công

Sau khi nghiệm thu ban đầu, chủ đầu tư hoặc đơn vị thi công nên kiểm tra lại công trình sau khoảng 7–15 ngày sử dụng. Đây là thời điểm vật liệu và hệ cáp đã ổn định hơn, từ đó có thể điều chỉnh nếu cần. Danh sách nghiệm thu nên bao gồm:

✅ Bề mặt lưới còn căng đều hay không.

✅ Dây cáp có bị giãn.

✅ Tăng đơ còn giữ đúng lực căng.

✅ Các khóa cáp không bị tuột.

✅ Khuy viền không bị biến dạng.

✅ Hệ khung không có dấu hiệu lún hoặc nghiêng.

✅ Không xuất hiện vùng đọng nước sau mưa.

✅ Việc kiểm tra định kỳ sẽ giúp phát hiện sớm các dấu hiệu bất thường trước khi chúng trở thành hư hỏng lớn.

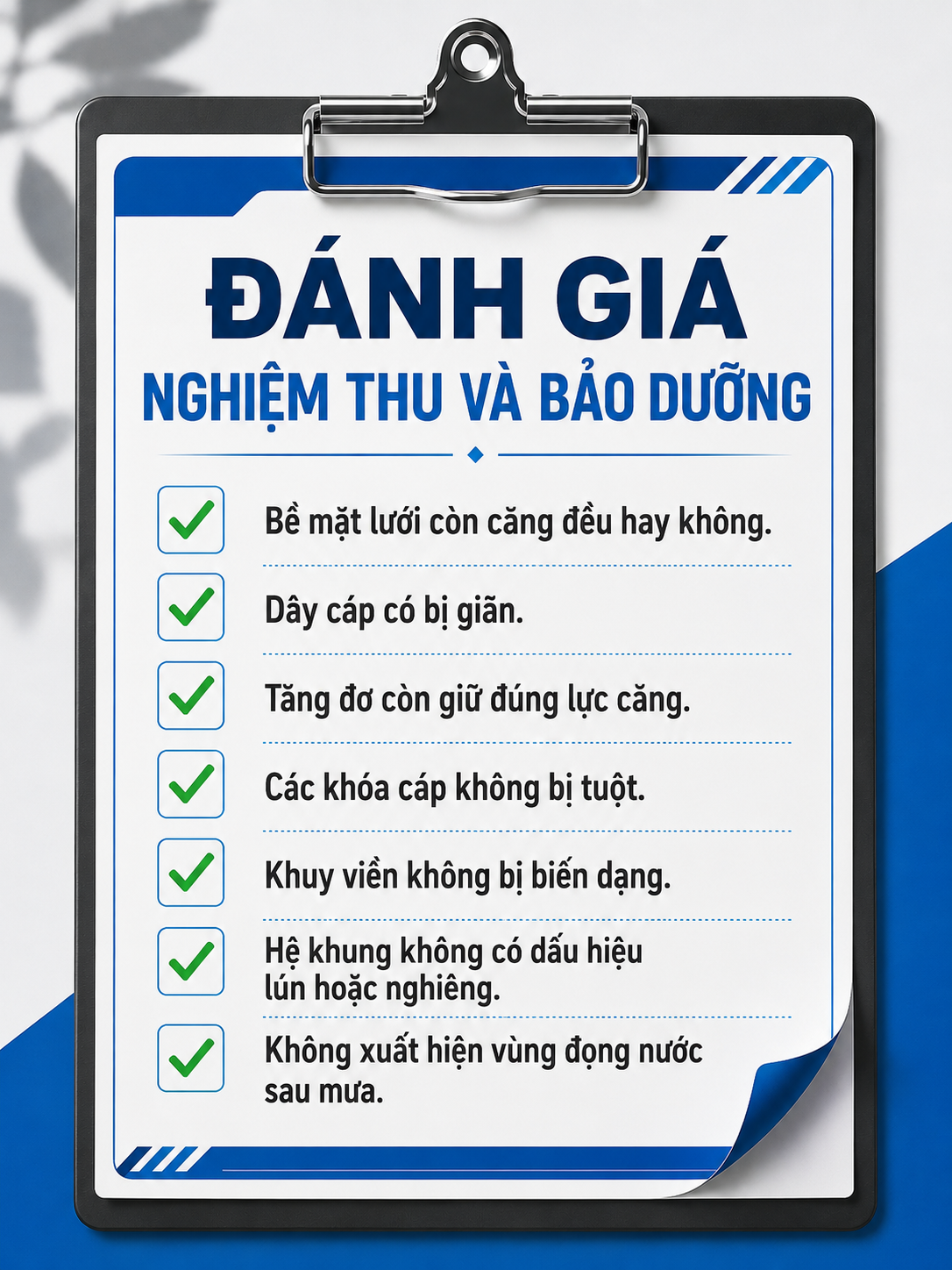

Quy trinh thi cong bat luoi HDPE dung ky thuat an toan tu A Z check list nghiem thu

Hướng dẫn bảo dưỡng giúp tăng tuổi thọ bạt lưới HDPE

Ngay cả khi thi công bạt lưới HDPE đúng kỹ thuật, việc bảo dưỡng định kỳ vẫn đóng vai trò quan trọng trong việc duy trì hiệu quả sử dụng và kéo dài tuổi thọ của công trình.

  1. Vệ sinh định kỳ: Khoảng 3-6 tháng/lần, nên sử dụng vòi nước áp lực thấp để làm sạch bụi bẩn, lá cây và các tạp chất bám trên bề mặt lưới. Không nên dùng máy rửa áp lực cao vì có thể làm hỏng cấu trúc sợi hoặc ảnh hưởng đến đường may viền.
  2. Kiểm tra hệ cáp và tăng đơ: Theo thời gian, lực căng có thể thay đổi do giãn vật liệu hoặc tác động của thời tiết. Vì vậy cần:
    • Kiểm tra tăng đơ.
    • Siết lại khóa cáp nếu cần.
    • Thay thế phụ kiện có dấu hiệu gỉ sét hoặc biến dạng.
  3. Kiểm tra mép lưới: Các vị trí may viền và bấm khuy là nơi chịu lực lớn nhất. Nếu phát hiện:
    • Bung chỉ.
    • Rách mép.
    • Biến dạng khuy.
  4. Chủ động xử lý khi có bão lớn: Mặc dù lưới HDPE có khả năng chịu gió khá tốt nhờ cấu trúc dệt hở, nhưng khi có dự báo bão mạnh hoặc siêu bão, đặc biệt với các hệ mái che di động, nên chủ động tháo hoặc thu gọn lưới nhằm giảm tải trọng tác động lên khung và dây cáp.

Hitex Đông Dương hỗ trợ tư vấn – thiết kế – thi công trọn gói các dòng sản phẩm bạt căng kéo kiến trúc cao cấp

Hitex Đông Dương là đơn vị chuyên tư vấn, thiết kế, gia công và thi công kết cấu màng căng kiến trúc với các dòng vật liệu cao cấp như HDPE, MESH, PVDF, PTFE và ETFE. Chúng tôi cung cấp giải pháp trọn gói cho các hạng mục mái che bạt căng, mái che PVDF, mái che PTFE, mái che ETFE, bạt căng kéo mỹ thuật (Tensile Membrane) và bạt căng 3D, đáp ứng đa dạng yêu cầu về kiểu dáng, khẩu độ và quy mô công trình. Với đội ngũ kỹ sư giàu kinh nghiệm cùng quy trình thiết kế – thi công chuyên nghiệp, Hitex Đông Dương mang đến những công trình có tính thẩm mỹ cao, kết cấu bền vững và tuổi thọ lâu dài.

Thi công bạt lưới HDPE đúng kỹ thuật là yếu tố then chốt quyết định hiệu quả che chắn, độ bền và an toàn của toàn bộ công trình. Từ khâu khảo sát, chuẩn bị vật tư, thiết kế khung đỡ cho đến từng bước căng lưới, cố định và bảo dưỡng, mỗi công đoạn đều cần được thực hiện cẩn thận và tuân thủ đúng quy trình. Nếu bạn đang tìm kiếm đơn vị tư vấn, khảo sát và thi công lưới che nắng HDPE chuyên nghiệp, hãy liên hệ để được hỗ trợ giải pháp phù hợp nhất với công trình của mình.
